Планирование монтажников

<< Нажмите для показа Оглавления >>

Навигация:  Специальные возможности >

Планирование монтажников

Модуль Планирования Монтажников предназначен для распределения людей по различным дням при параллельном проведении и подготовке выставок.

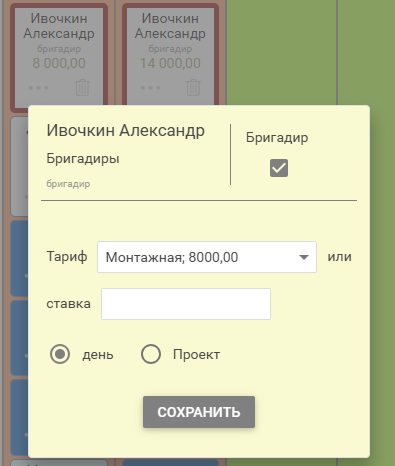

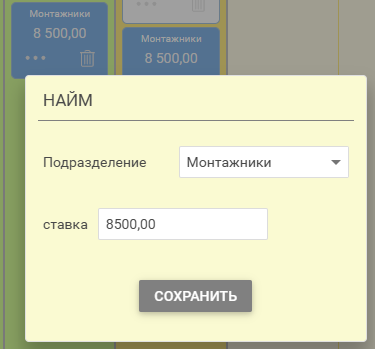

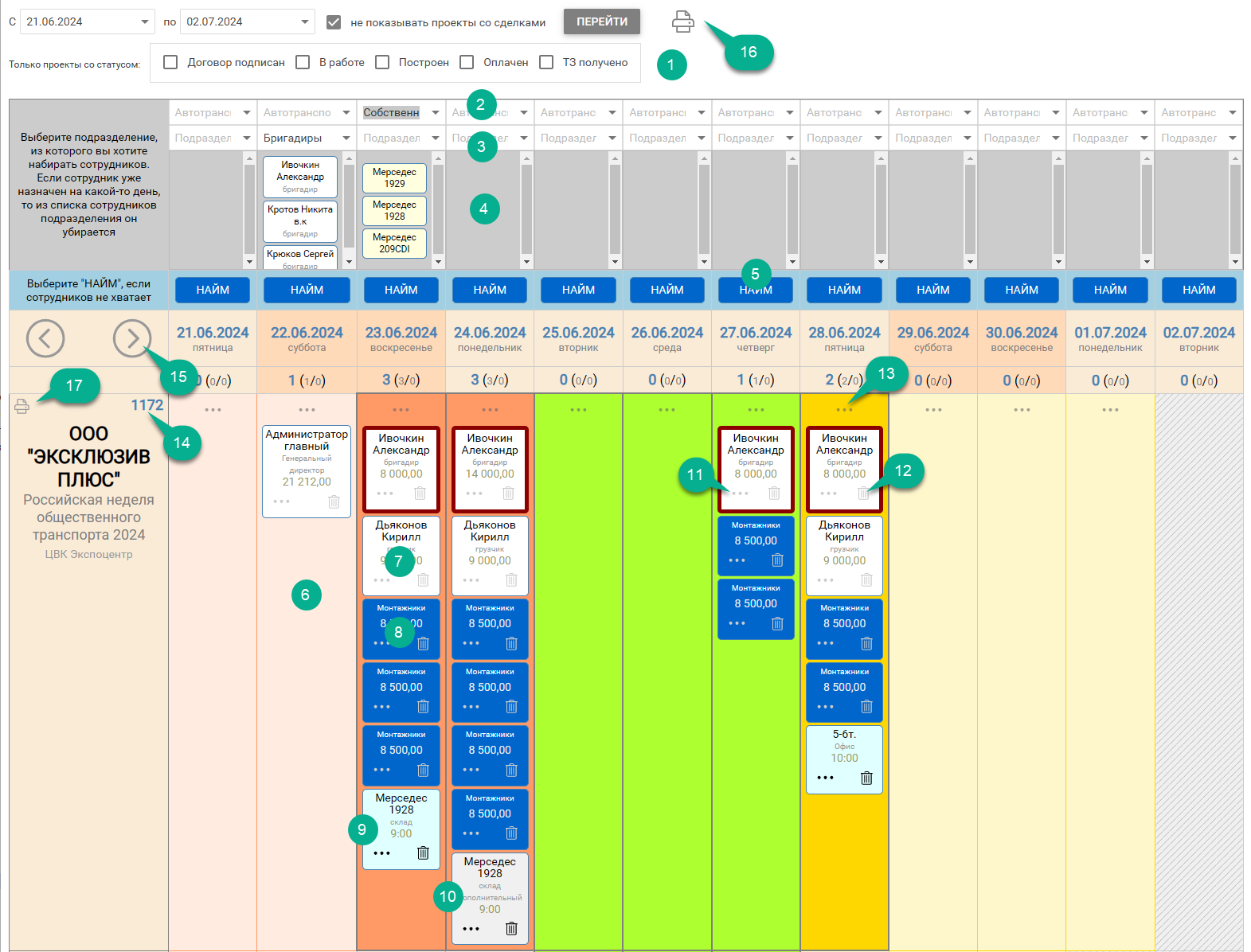

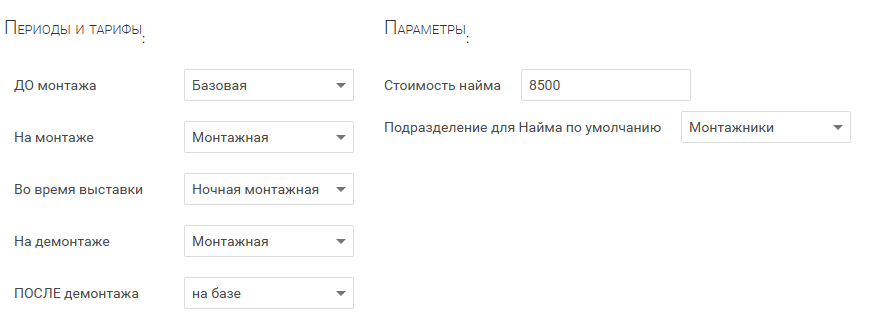

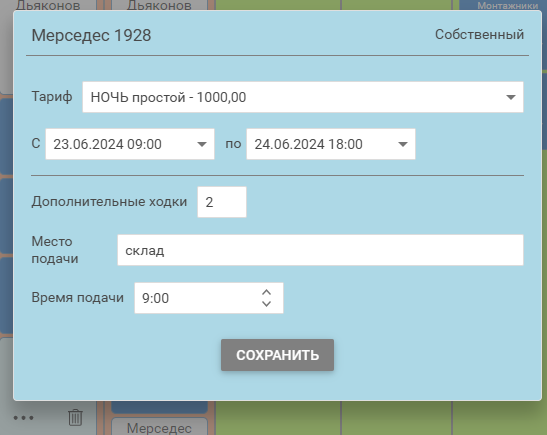

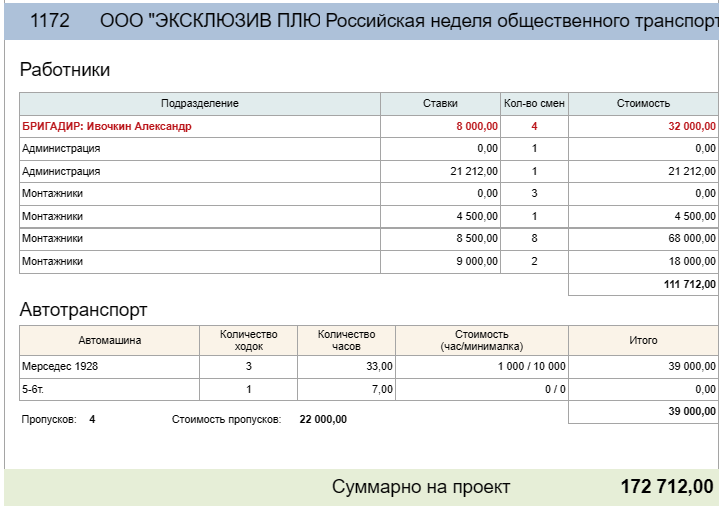

На каждый проект могут быть назначены конкретные сотрудники из справочника сотрудников, а также любое количество нанимаемых сотрудников. Для назначения конкретного сотрудника нужно выбрать из колонки интересующего вас дня подразделение из которого требуется добавить сотрудника. Далее перетащить сотрудника в ячейку таблицы, соответствующую нужному проекту. Для добавления наемного персонала необходимо текущего дня перетащить  необходимое количество блоков “НАЙМ” в ячейку таблицы, соответствующую нужному проекту.

clip0151

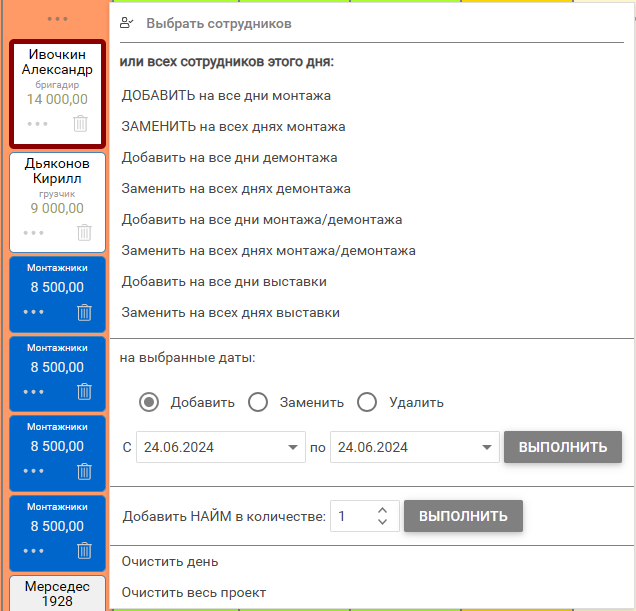

Удаление сотрудника из конкретного дня осуществляется перетаскиванием сотрудника в зону подразделений или двойным щелчком мыши по сотруднику. Над сотрудниками распределенными на конкретный день проекта возможны действия по копированию списка данного дня в другие ячейки а также другие групповые действия. Для выполнение действий сотрудниками, назначенными на конкретный день проекта, необходимо вызвать меню доступное по нажатию мышью на значок callmenu ячейки интересующего вас дня. Для выполнения действий с некоторыми сотрудниками из ячейки проекта необходимо выбрать конкретных сотрудников. Для выбора сотрудников надо вызвать контекстное меню и “Выбрать сотрудников”, что переведет ячейку проекта в режим выбора сотрудников. После выбора требуемых сотрудников  можно выполнять с ними различные действия.

Если ячейка находится в режиме выбора сотрудников то все действия предпринимаются только с выбранными сотрудниками. Если ячейка к находится в обычном режиме, то все действия предпринимаются над всеми сотрудниками данной ячейки, включая найм.
