<< Нажмите для показа Оглавления >> Навигация: Управление затратами > Планирование монтажников |
Модуль планирования Монтажников предназначен для распределения людей по различным дням при параллельном проведении и подготовке выставок.
Для работы с модулем необходимо установить для роли право “Планирование монтажников” и подключить отчет "Планирование монтажников".
На каждый проект могут быть назначены конкретные сотрудники из справочника сотрудников, а также любое количество нанимаемых сотрудников. Для назначения конкретного сотрудника нужно выбрать из колонки интересующего вас дня подразделение из которого требуется добавить сотрудника. Далее перетащить сотрудника в ячейку таблицы, соответствующую нужному проекту. Для добавления наемного персонала необходимо текущего дня перетащить необходимое количество блоков “НАЙМ” в ячейку таблицы, соответствующую нужному проекту.

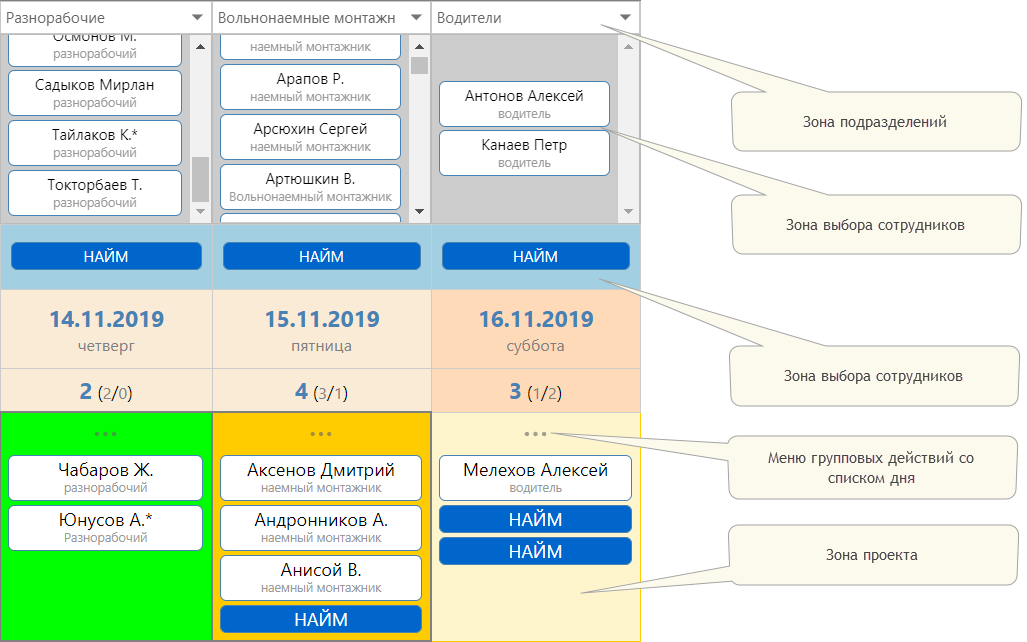

Удаление сотрудника из конкретного дня осуществляется перетаскиванием сотрудника в зону подразделений или двойным щелчком мыши по сотруднику. Над сотрудниками распределенными на конкретный день проекта возможны действия по копированию списка данного дня в другие ячейки а также другие групповые действия. Для выполнение действий сотрудниками, назначенными на конкретный день проекта, необходимо вызвать меню доступное по нажатию мышью на значок ячейки интересующего вас дня. Для выполнения действий с некоторыми сотрудниками из ячейки проекта необходимо выбрать конкретных сотрудников. Для выбора сотрудников надо вызвать контекстное меню и “Выбрать сотрудников”, что переведет ячейку проекта в режим выбора сотрудников. После выбора требуемых сотрудников можно выполнять с ними различные действия.
Если ячейка находится в режиме выбора сотрудников то все действия предпринимаются только с выбранными сотрудниками. Если ячейка к находится в обычном режиме, то все действия предпринимаются над всеми сотрудниками данной ячейки, включая найм.

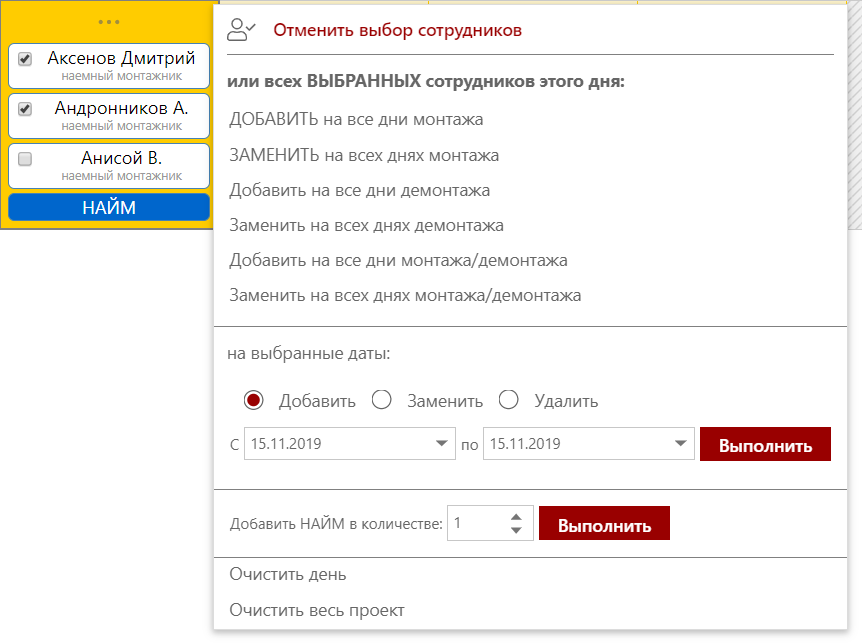

Доступные действия:
• добавить на все дни монтажа
• заменить на всех днях монтажа
• добавить на все дни демонтажа
• заменить на всех днях демонтажа
• добавить на все дни монтажа демонтажа
• заменить на всех днях монтажа демонтажа
• очистить день
• очистить весь проект
• добавить, заменить или удалить сотрудников на выбранные даты проекта
• добавить найм в количестве нескольких человек
При копировании сотрудников в другие ячейки проекта учитывается доступность данных сотрудников на конкретный. В случае, если сотрудники задействованы на других проектах в данный день, то они не попадут в ячейку на этот день в заполняемый проект.

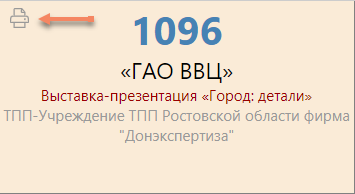

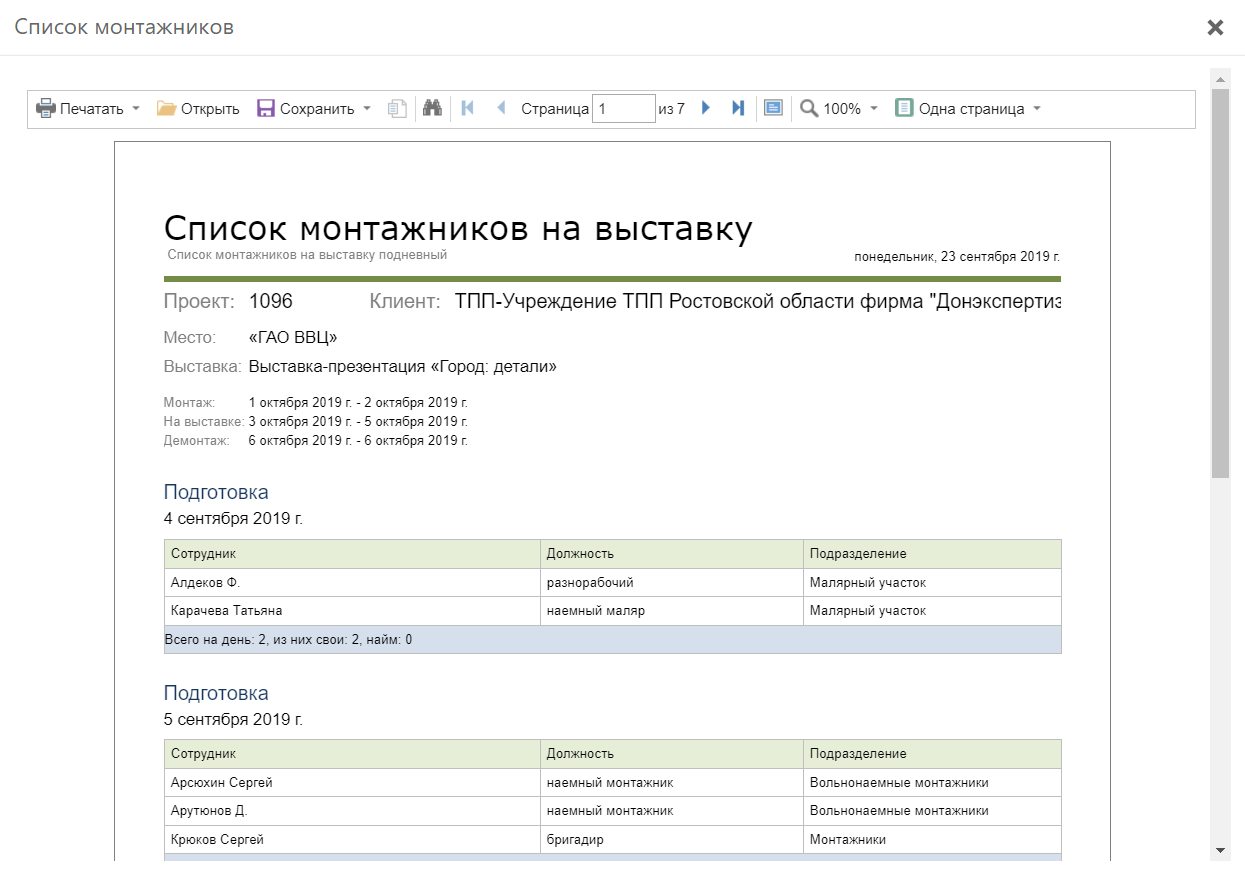

Для распечатки отчета по задействованию сотрудниках на проекте необходимо щелкнуть мышкой по значку принтера в ячейке описание проекта. Отчет содержит подневные списки сотрудников.
